【卡车之家 原创】纯电重卡想跑进干线,先得有一张能用的补能网。
但在这张网真正铺开之前,运营方首先面对的,往往不是“有没有客户来换电”,而是一个更基础的问题:
站建在哪里?电从哪里来?
在对某换电站工作人员的采访中,“土地和电力”被反复提起。
一座重卡换电站的投入可能达到千万元级,场地租金却未必是最大支出。真正容易把项目卡住、也最容易拉开建站成本差距的,是能不能拿到靠近干线车流的土地,以及高压电能不能顺利接入。

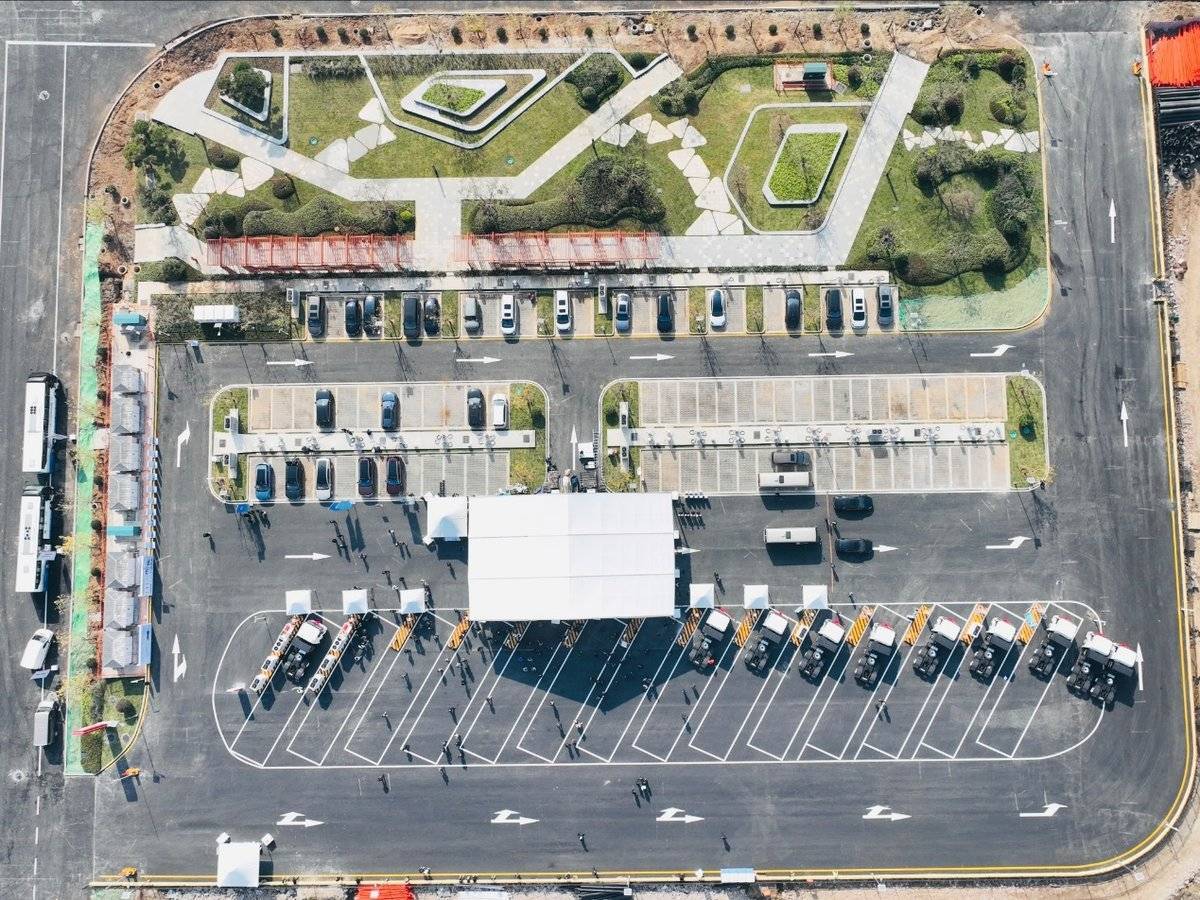

这也是纯电重卡跑干线时,一个不太显眼但绕不开的前提:车能跑多远是一回事,沿线能不能建出足够多、位置足够合适的补能站,是另一回事。
干线补能站,理想位置其实很明确
对跑干线的重卡来说,补能站当然离高速越近越好。

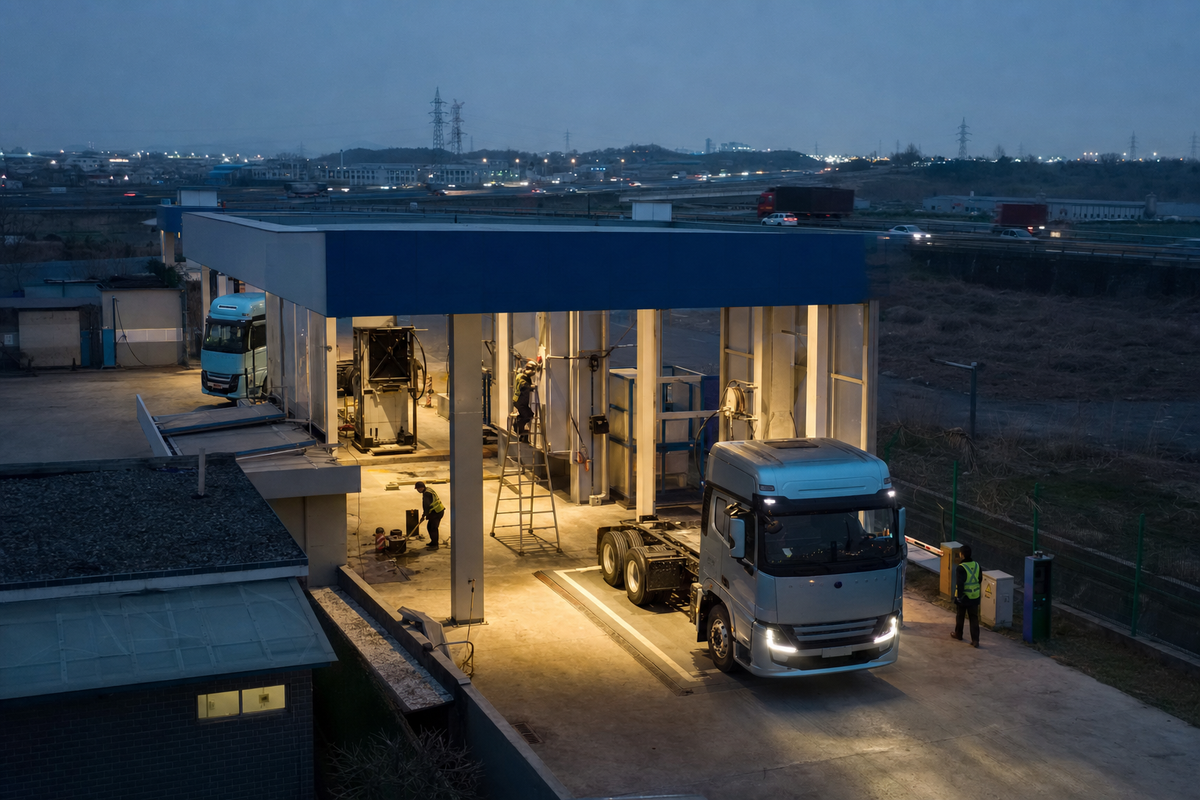

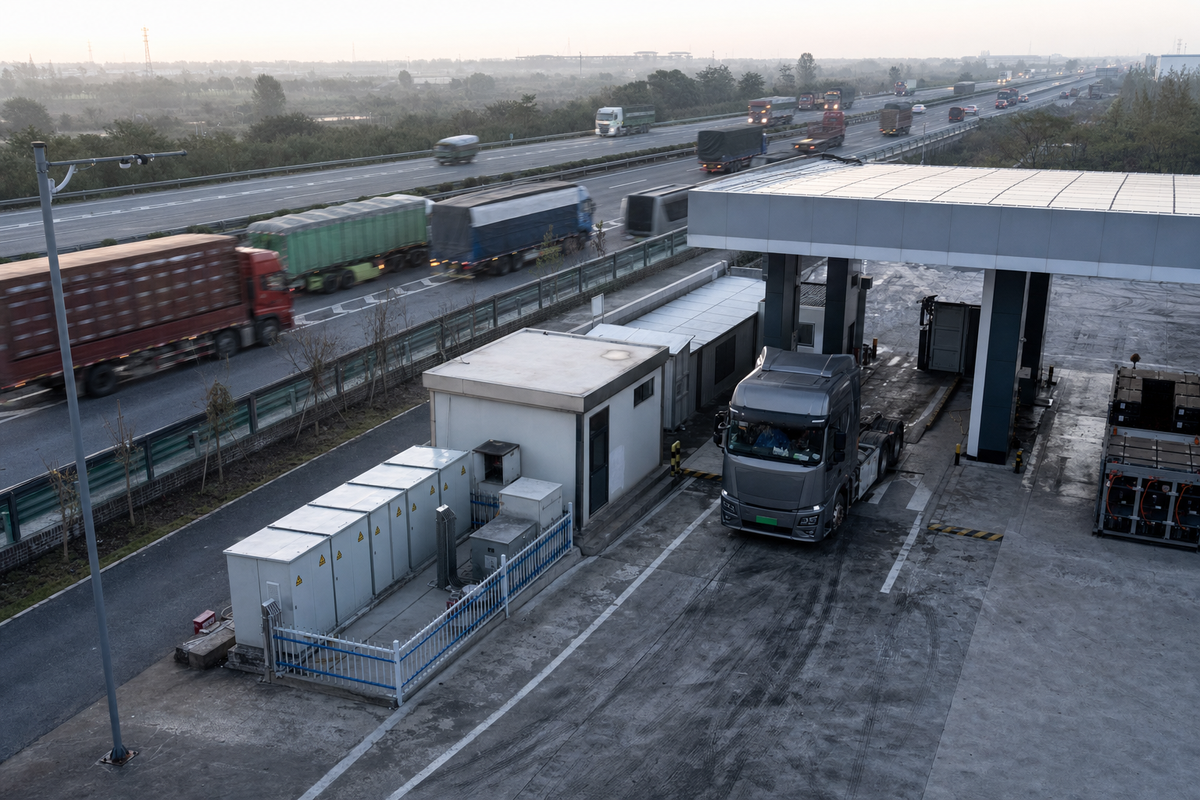

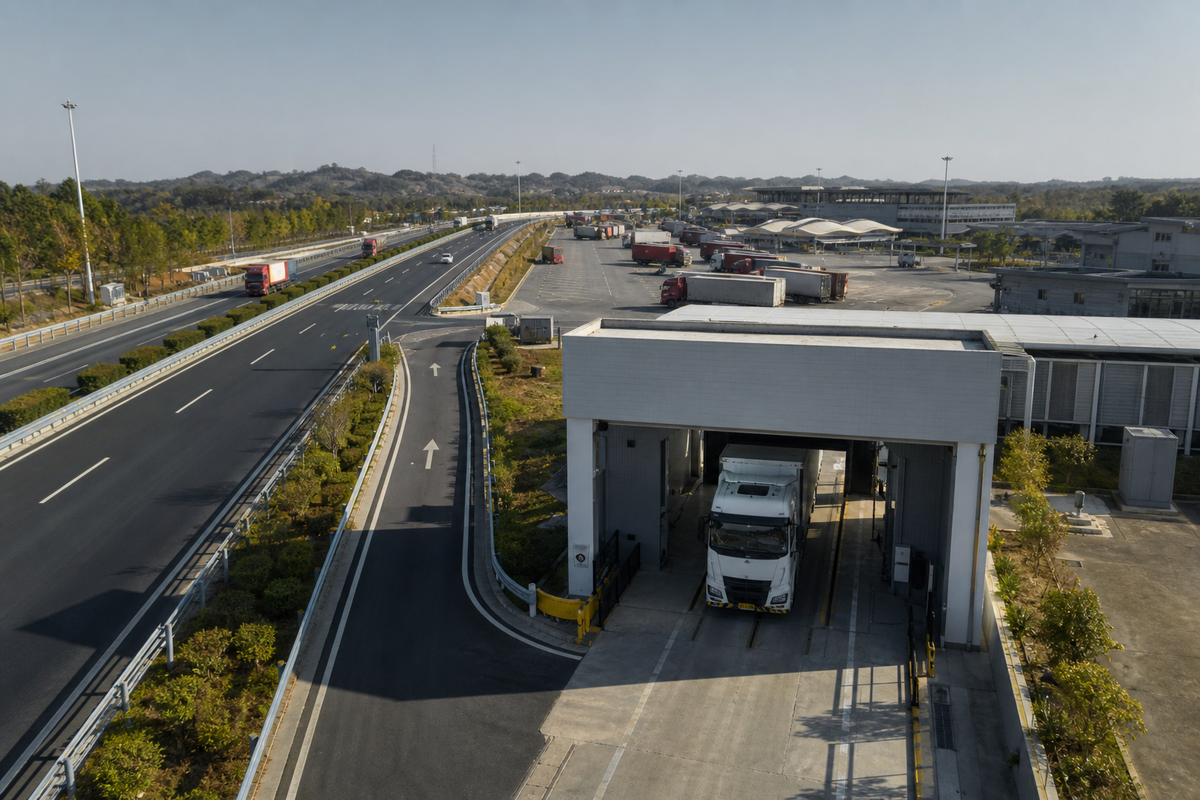

最理想的位置是高速服务区。车辆无需下高速、无需绕行,补完能就能继续走,对快递快运这类时效敏感型运输尤其重要。
如果进不了服务区,站点至少也要尽量靠近高速出口。受访者提到,通常希望控制在高速出口两三公里范围内。
再远,问题就来了。
一辆快递快运重卡如果为了补能,下高速后还要绕五六公里,表面上看只是多跑了一段路,实际影响的却是整条线路的时效安排。尤其是车辆需要中途多次补能时,每一次绕行都会放大时间损耗。
所以,纯电重卡跑干线,补能站不是“附近有就行”。
它必须尽量嵌在运输主线路上。
最合适的地方,未必拿得到
问题也恰恰出在这里。
服务区是理想位置,但服务区土地并不一定能拿到。建站方需要与相关单位协调,能不能获得场地、审批能不能通过,都有不确定性。
即使地块拿到了,还要面对另一个问题:有没有足够的电。

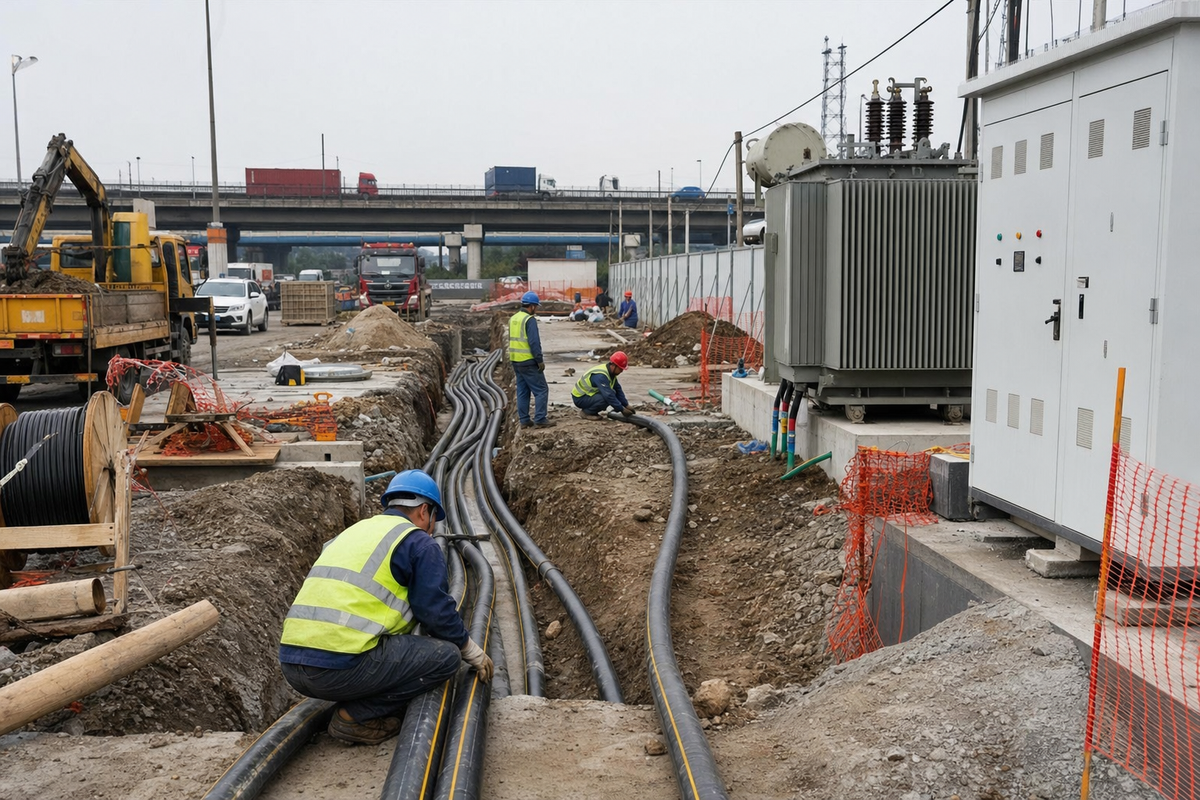

重卡换电站不只是给一辆车充电。站内要同时为多块动力电池补能,对供电容量的要求更高。受访者举例,高压电缆如果需要多拉1公里,建设成本可能就要增加约100万元。
这意味着,看起来只差几公里的两个选址,项目成本可能完全不同。
一个位置虽然更靠近高速,但如果离高压电接入点太远,接电成本可能迅速抬升;另一个位置电力条件更好,却离主线路更远,又可能影响车辆使用意愿。
建站方真正要做的,不是在地图上挑一个“车多的地方”,而是在车流、土地、电力和时效之间反复权衡。
单站投入上千万元,场租反而不是最大变量
从采访口径看,一座重卡换电站投资约1500万元,场地年租金可能只有30万元左右。
场租当然不是没有影响,但和设备、电池资产、高压电接入等投入相比,它并不是决定项目能否成立的最大变量。
尤其是电力接入,没有统一的标准答案。
有的地块周边已有合适的供电条件,项目可以较快推进;有的地块需要新拉高压线路,距离一长,成本就会明显增加。再加上土地审批、施工协调等环节,重卡换电站的建设周期和复杂度,远高于普通补能设施。
这也是为什么,重卡补能站不能简单理解为“找块空地,摆一套换电设备”。
它本质上是一个基础设施项目:
既要靠近车流,也要有土地;既要有土地,也要有电;既要接得上电,还要算得过投入账。
车流热力值决定“该不该建”,土地电力决定“能不能建”
在建站逻辑中,有一个关键词叫“车辆热力值”。
简单理解,就是通过高速公路和运输线路上的车流数据,判断哪些地方经过的车辆更多,未来更有可能形成补能需求。
车流量高的线路,当然更值得优先布局。
但车流热力值只能说明:这里值不值得建。
土地和电力,才能决定:这里到底能不能建。
此外,如果有客户一次采购较大规模车辆,且运输线路清晰,运营方也会围绕真实线路补站。也就是说,建站并不是只看宏观车流,也会参考具体车队的现实需求。
但无论是看车流,还是跟着客户线路走,最终都要落到同一个现实问题上:有没有合适的地块?高压电能不能接进来?
这才是纯电重卡干线网络从规划走向落地的关键。
先有车还是先有站,最后还是要回到资源
纯电重卡干线化,目前仍有一个典型循环。
车队会说:沿线没站,我为什么买换电车?
运营方也会问:沿线没车,我为什么先投一座站?
某换电站给出的选择是基础设施先行。受访者坦言,前期仅依靠已有客户,站点日常运营成本很难覆盖;但如果不先把网络铺出来,车辆也难以真正上量。
但“先建站”不等于在任何地方都能建。
真正稀缺的,不是普通场地,而是那些既贴近高速车流、又具备接电条件的土地资源。谁能先拿到这类资源,谁就更有机会把站建在真正有使用价值的位置。
反过来,如果站点距离线路太远,或者受制于电力条件导致建设成本过高,补能网络即使建起来,也可能难以满足干线运输对时效和成本的要求。
结语
纯电重卡跑干线,表面上看是在比续航、换电速度和运营成本。
但把视角往前推一步会发现,很多问题在车辆上路之前就已经决定了:
有没有地,能不能接电,站能不能建在车流真正需要的位置。
对于重卡换电网络来说,客户和车辆决定未来能跑多大规模;而土地和电力,决定这张网能不能先搭起来。(文/高李敏 图/卡车之家)
